どうも、平成最後のクマノジョーです
特に最後でも何でもないですが、最近よく聞くので使ってみました・・・
平成最後のクマノジョーです・・・
・・・意味はありません
さて、本題です
我が家は間もなく引渡し・・・
新生活が始まるのは、まだ随分先だなぁ~
なんて思ってたら、もう半月も無くなって
現在大慌てしております
今にして思えば、もうすぐだっ!!
・・・って思いますが
ここまで来るのには、何だかんだと
結構な月日が経っております・・・・・
・・・・って事で、今回は着手承諾をしてから家が建つまでの流れを
書いてみたいと思います
一応写真もつけていきますので
今回は、まぁまぁ写真の数が多めになりますがご了承ください
・・・・・では
一応各項目の横に月日を入れますが
我が家の場合・・・とご判断下さいね
・・・でも、大体似たような日数が今はかかると思われます
①着手承諾 2018年7月中旬
人生最大のドキドキイベント・・・
印鑑を捺す手の震えにご注意下さい
この段階で、進めてきた打合せの最終確認と承諾をします
ちなみに、この着手承諾が済んだ時点で
一条工務店としては、必要な材料などの手配を一気にかけていきますので
ここからは、間取りの変更や取付位置の変更はおろか
クロスの色やタイルの色などの変更は出来なくなります
※一応高額な変更料をだせばある程度の変更は出来るみたいですが、超高額です・・・
②確定申告
これは基本的に一条工務店が動いてくれます
特にこちらが何かすることはありませんが
住民票とか用意してぇ~・・・って言われると思います
③着工(1次外構) 2018年10月上旬
いよいよ工事開始です
・・・が、この着工日までは着手承諾から考えると
結構な日数が経ってます
我が家は凡そ2カ月半ほどは、何もしてなかった事になります
気持ちだけソワソワしますが、何も起きません・・・
我が家は地鎮祭をやりませんでしたが
もし地鎮祭をやる場合は1次外構が始まる前に実施する事なります
たまに、草ボーボーとか荒れ果てた状態でやった・・・
・・・なんて話も聞いたりしますね
まぁとりあえず、地鎮祭はやってないので
いきなり1次外構に着手です・・・
ちなみに、この1次外構は基礎工事の為に
土地の整地をする工事です
この際に、残土の処分費やら何やらが掛かってきます・・・
工事着手前の土地
んで1次外構やった後
そん時の記事も一応リンク置いときます・・・ってかなんだかんだ記事書いてたので随時リンク貼ってきます
④基礎工事(地盤改良) 2018年10月下旬
せっかく綺麗に整地したのに、いきなり掘られます・・・
そして結構アッサリ終わります
自分の家なので、なんでも見ておきたかったのですが
アッサリ過ぎていつの間にか終わってました・・・
⑤基礎工事(建設地確認) 2018年11月上旬
これは、土地のどこに家が建つのかってのを
間違えないように、糸で区画する工事です
こんな感じに

木柵を建てて、糸が張ってあります
ちなみに全然分かりませんが、地面にはソイルセメントで地盤改良がしてあります
⑥基礎工事(基礎部掘削・すてコン打ち) 2018年11月上旬
⑤で張った糸に合わせて基礎様に溝を掘ります

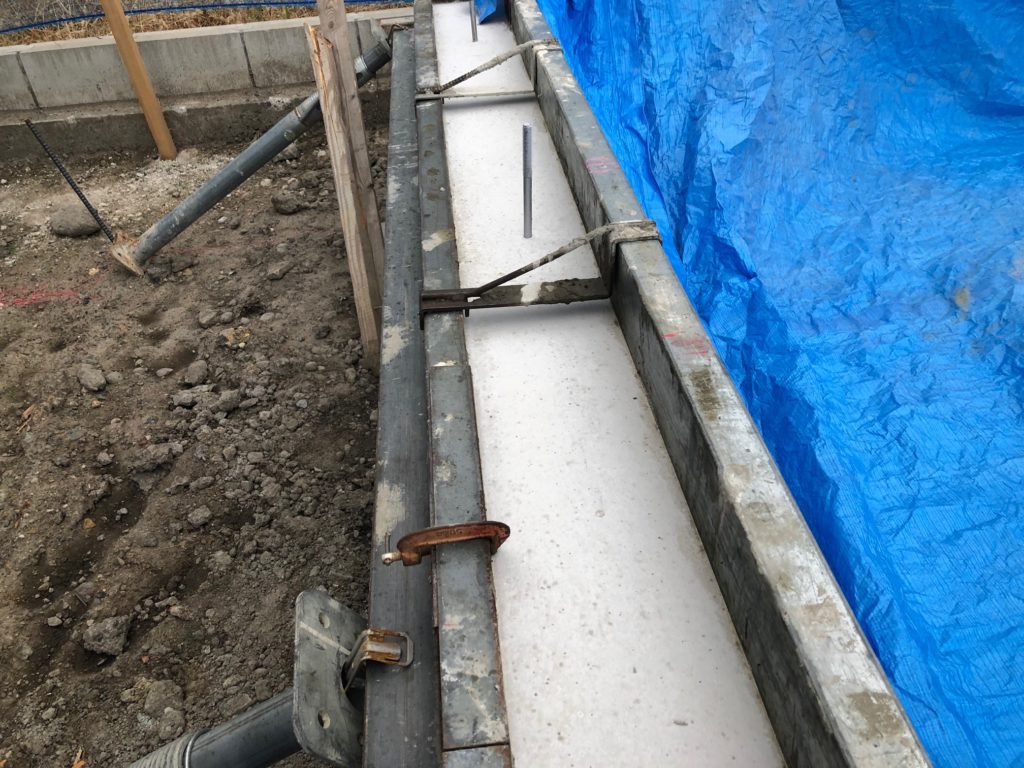

掘った底には、平滑になるようにコンクリートが流し込まれます

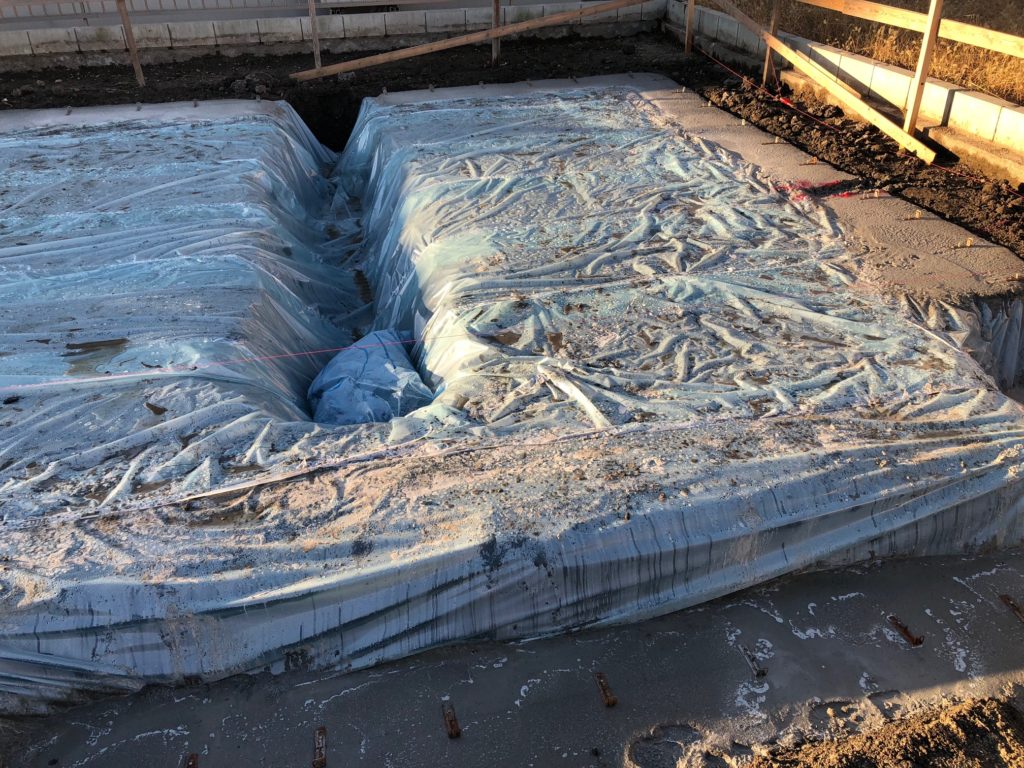

そして、地面からの湿気が建物に上がって来ない様に
全体を防湿シートで覆います(シートはコンクリで押さえます)

⑦基礎工事(鉄筋組) 2018年11月上旬

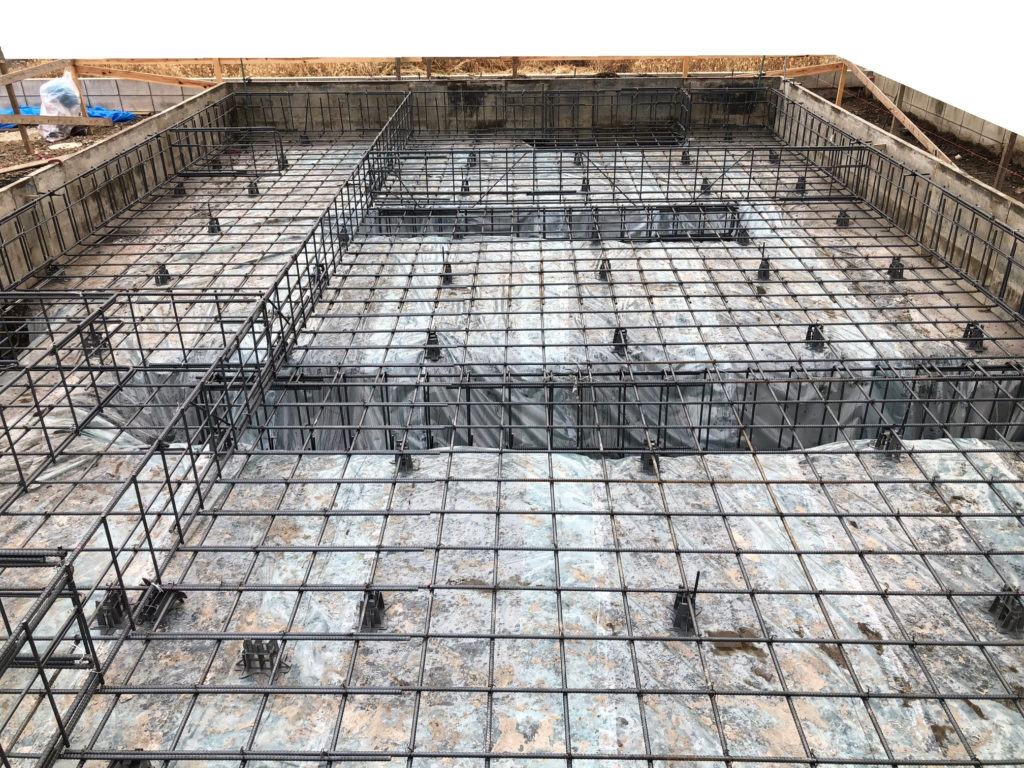

その名の通り鉄筋を組みます
この辺になって来ると・・・
スゲェ、やってんな感が出てきます
そして、テンションも上がってきます・・・
・・・・クマノジョーの
記事のタイトルがすでにおかしいテンション・・・

びっちり、がっちり組まれてます
ちなみに内緒ですが、クマノジョーはちょっとだけ
組まれた鉄筋の上に乗ってみましたが、フワフワした感じも無く
すげぇガッシリしてました・・・
・・・・・・内緒ですよマジで

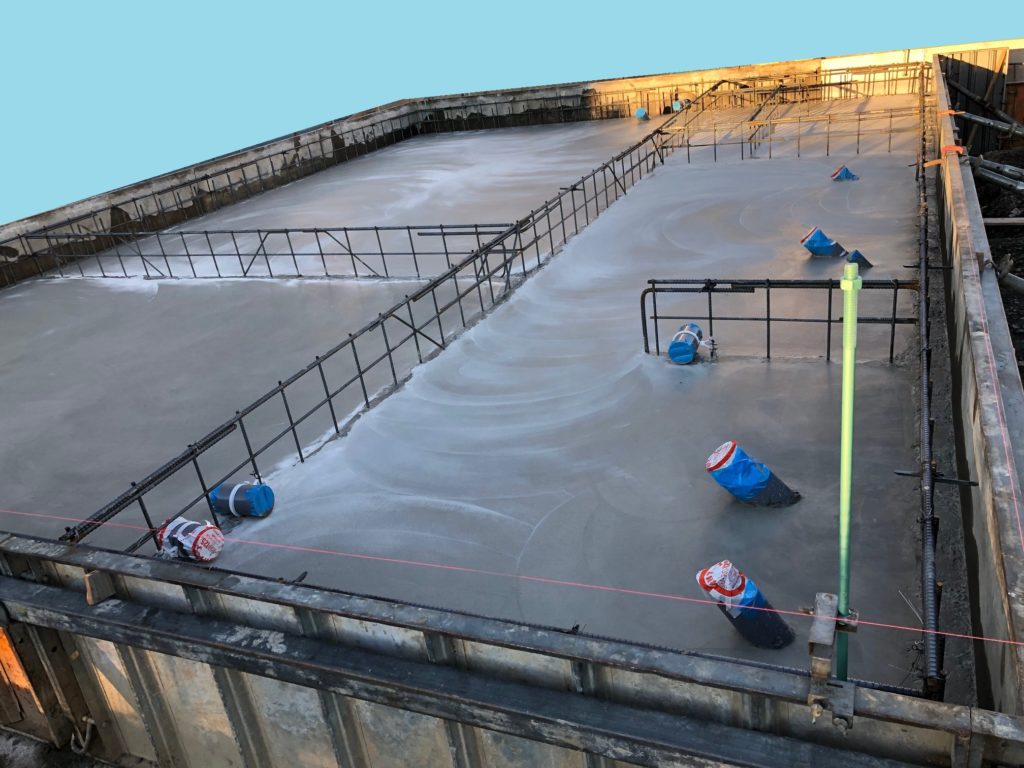

⑧基礎工事(ベース打ち) 2018年11月中旬
我が家はベタ基礎+ソイルセメントによる地盤改良
って事で、ベターっとコンクリ打ちます

この時点で、塩ビ管も埋め込まれます
⑨基礎工事(立上り打ち)2018年11月下旬

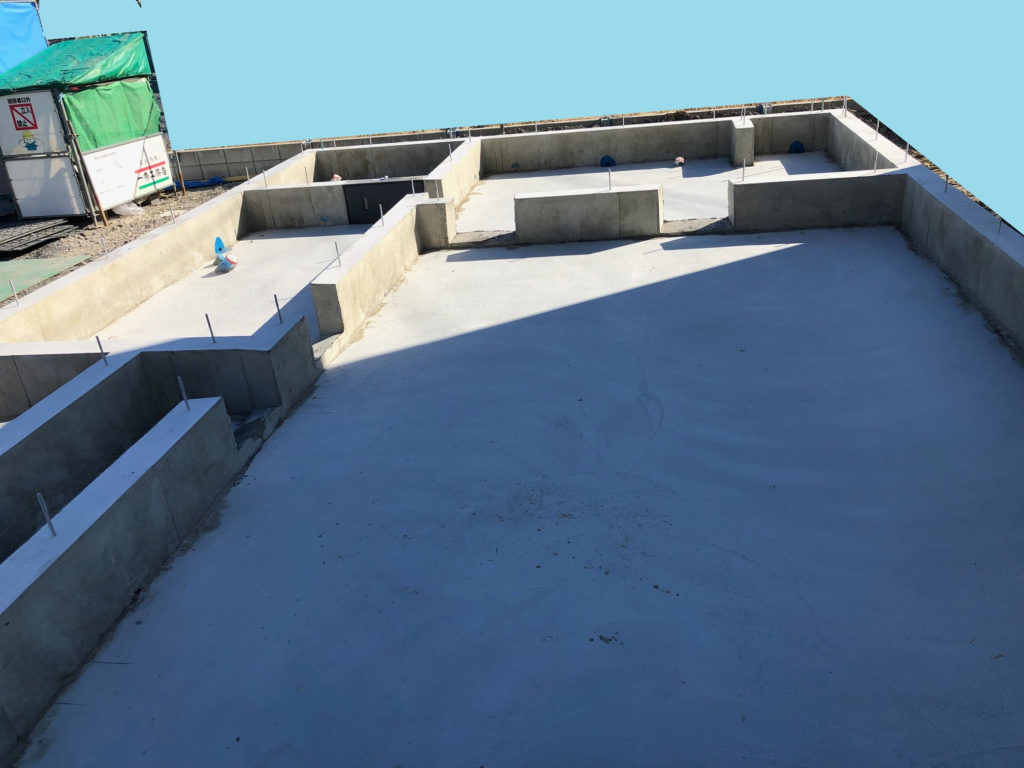

ベタ部分は打ち終わって固まった後
次は立上り部分のコンクリを打っていきます


出来上がるとこんな感じ・・・
この時点ではメチャメチャ家が小さく感じます・・・
結構衝撃的な小ささに感じるはずなので覚悟しといてください
⑩配管通し・ポーチ、勝手口、エコキュート部整形 2018年11月下旬

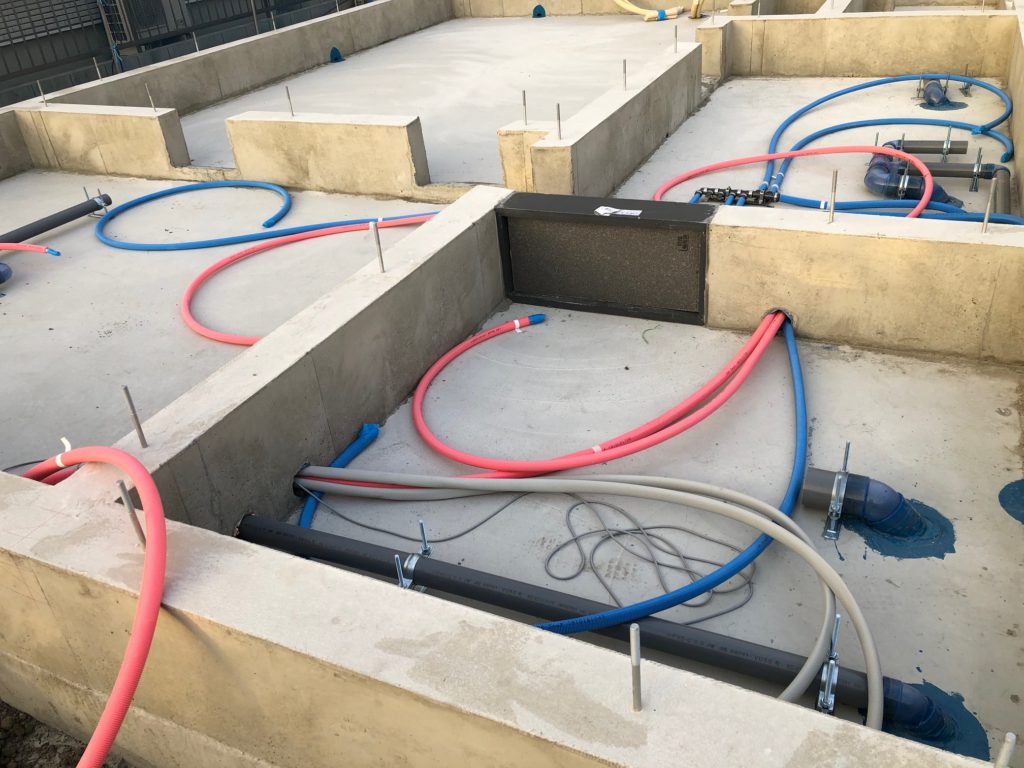

床下に配置される給排水管を通します

そして排水管廻りには防虫処理も施されます(青い塗料)

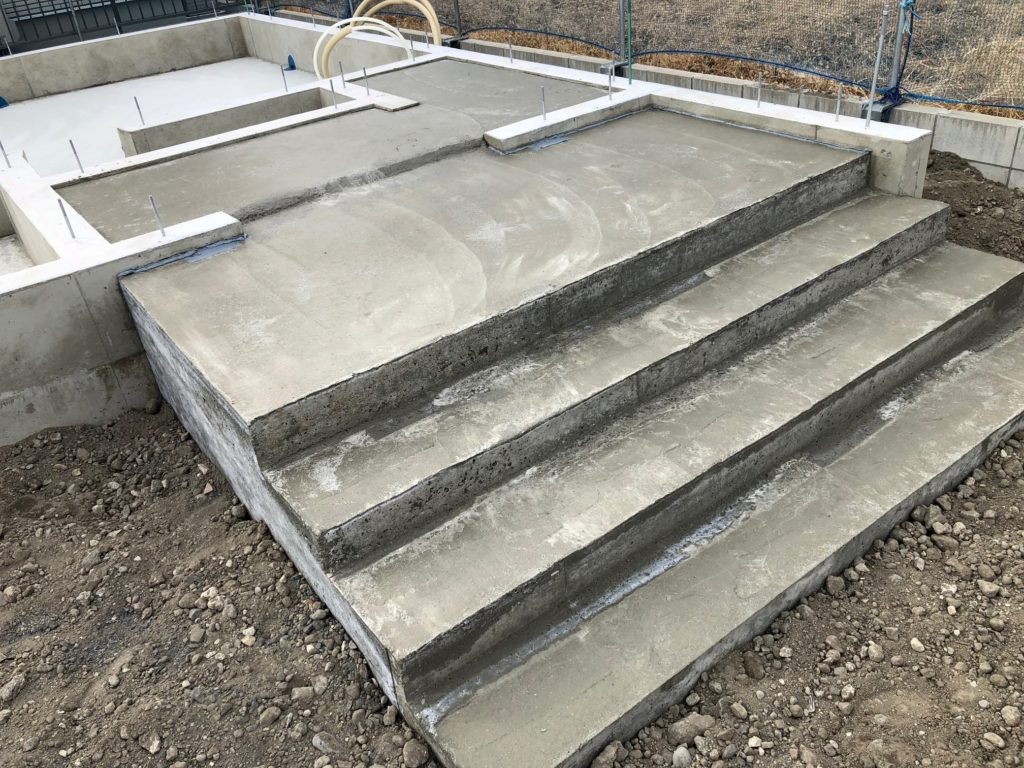

そして、ポーチ部分と勝手口部分とエコキュート設置部分にも
コンクリを打って整形をしていきます



ちなみに、玄関になる部分については
基礎断熱を施しますのでご安心ください
そして、基礎部分はここで休憩

⑪足場組 2018年12月上旬
一大イベント、上棟へ向けて足場を組みます
何もない空間に足場を建てますが、基礎を見て
小っちぇなぁ~~・・・って思ってたのが
急にデカく感じます

この足場が組み終わると、いよいよ上棟を迎える事になります
⑫上棟 2018年12月上旬
ついに・・・
ついにこの日を迎える事になります
待ちに待った上棟・・・
非常に残念ながら、クマノジョーは立ち会えませんでした・・・

ちゃんと飛んでたみたいです・・・
ア~~~イ
キャ~~~~~ン
フラ~~~~~~~~~イッ
※頭ではDAYSが流れます・・・
⑬・・・・
・・・・と行きたいですが、結構長くなってきてますので
一旦今日はここまでにします
とりあえず着手承諾から上棟までの流れでしたが
いかがでしたでしょうか
クマノジョーの印象は工事が始まってしまえば
まぁまぁ早く進む・・・
・・・といった印象です
そして、上棟日についてですが
打合せの中で、おそらくですが
「空きが出たら優先して枠を抑えます・・・」
・・・・って言われてませんか?
我が家はそう言われ続けて、結局何も変わらず・・・
上棟日を迎えたのは、着手承諾からおおよそ5カ月後です
もうすぐ引渡しと分かると
一条工務店が家を建てるまでにかかる月日は
だいたいですが、5カ月程と分かります
あくまで工事としては5カ月・・・・位
何だかんだ、やっぱり一番工期を送らせているのは
受注増による上棟日の遅れ・・・・
・・・・かなぁ?なんて思います
まぁでも、急いで建てて性能が落ちるよりかは
よっぽど良いけど、やっぱ工期は長い・・・
打合せ中の方々・・・
新居に住むのは一年後と覚悟しときましょ~
